Quy trình ép cọc làm móng nhà của KASAI với đầy đủ các bước thực hiện, cùng thông tin rõ ràng sẽ giúp bạn nắm được chi tiết về quá trình ép cọc nhà mình. Cùng theo dõi ngay nội dung sau đây để biết cách ép cọc đúng kỹ thuật và giải đáp những thắc mắc của bạn về ép cọc nhé!

Ép cọc là gì?
Ép cọc chính là ép các cọc làm bằng bê tông xuống dưới lòng đất tại vị trí đã được đánh dấu. Mục đích ép cọc là để làm cho nền móng công trình được vững chắc và tăng khả năng chịu trọng tải cho các nền phía trên. Thông thường người ta sẽ ép cọc đối với những công trình nhà cao tầng, nhà có tầng hầm, nhà xây dựng trên nền đất yếu, công trình có trọng tải lớn.
» Xem chi tiết: Móng cọc là gì?
Quy trình ép cọc làm móng nhà
Dưới đây là quy trình ép cọc chuẩn kỹ thuật hãy cùng theo dõi để nắm bắt các bước thực hiện nhé!
Bước 1: Chuẩn bị mặt bằng

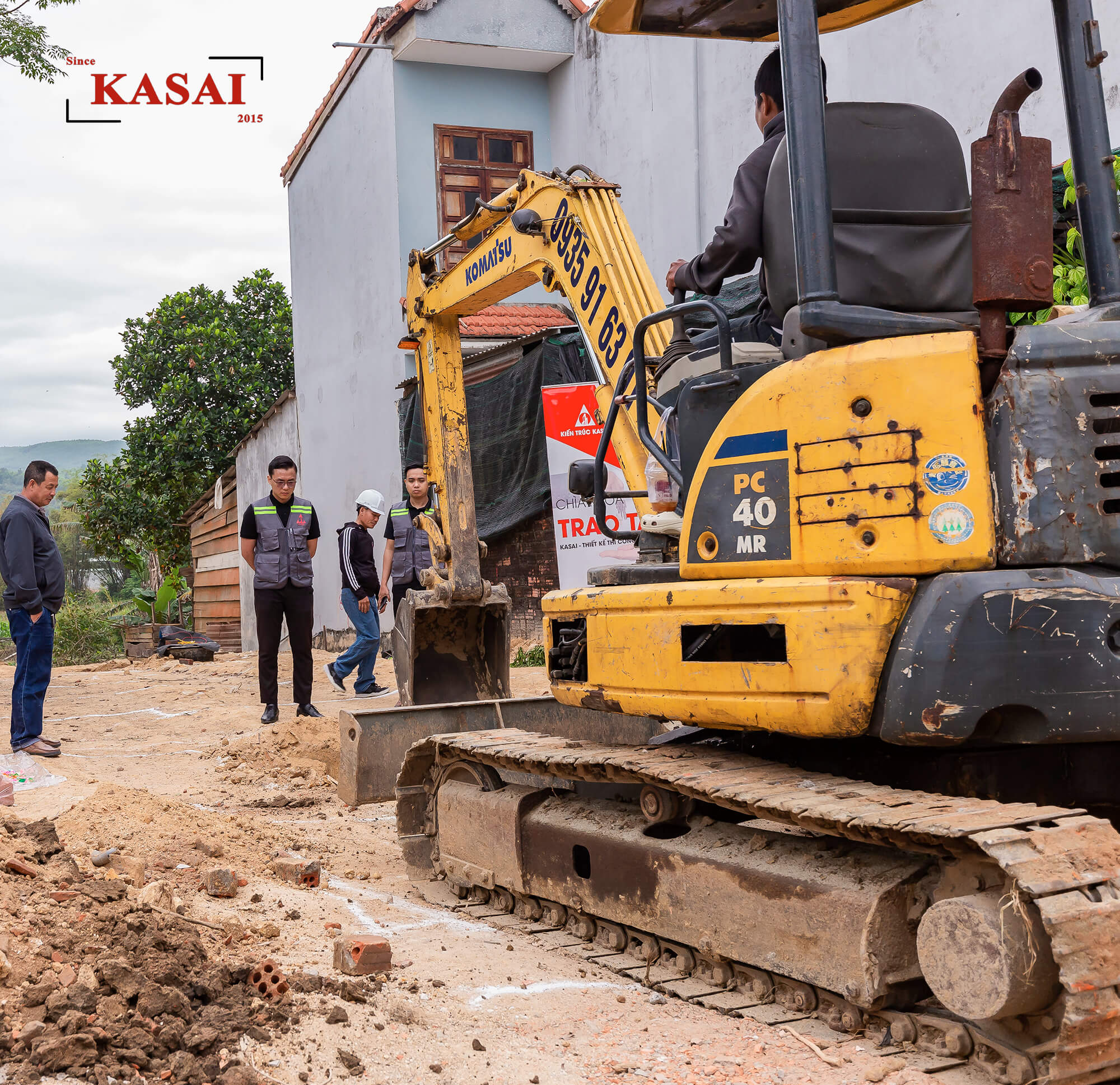

Ở giai đoạn này cần phải làm sạch mặt bằng, san phẳng, dọn dẹp tất cả các vật cản, rác thải để có được không gian trống dễ dàng thi công.

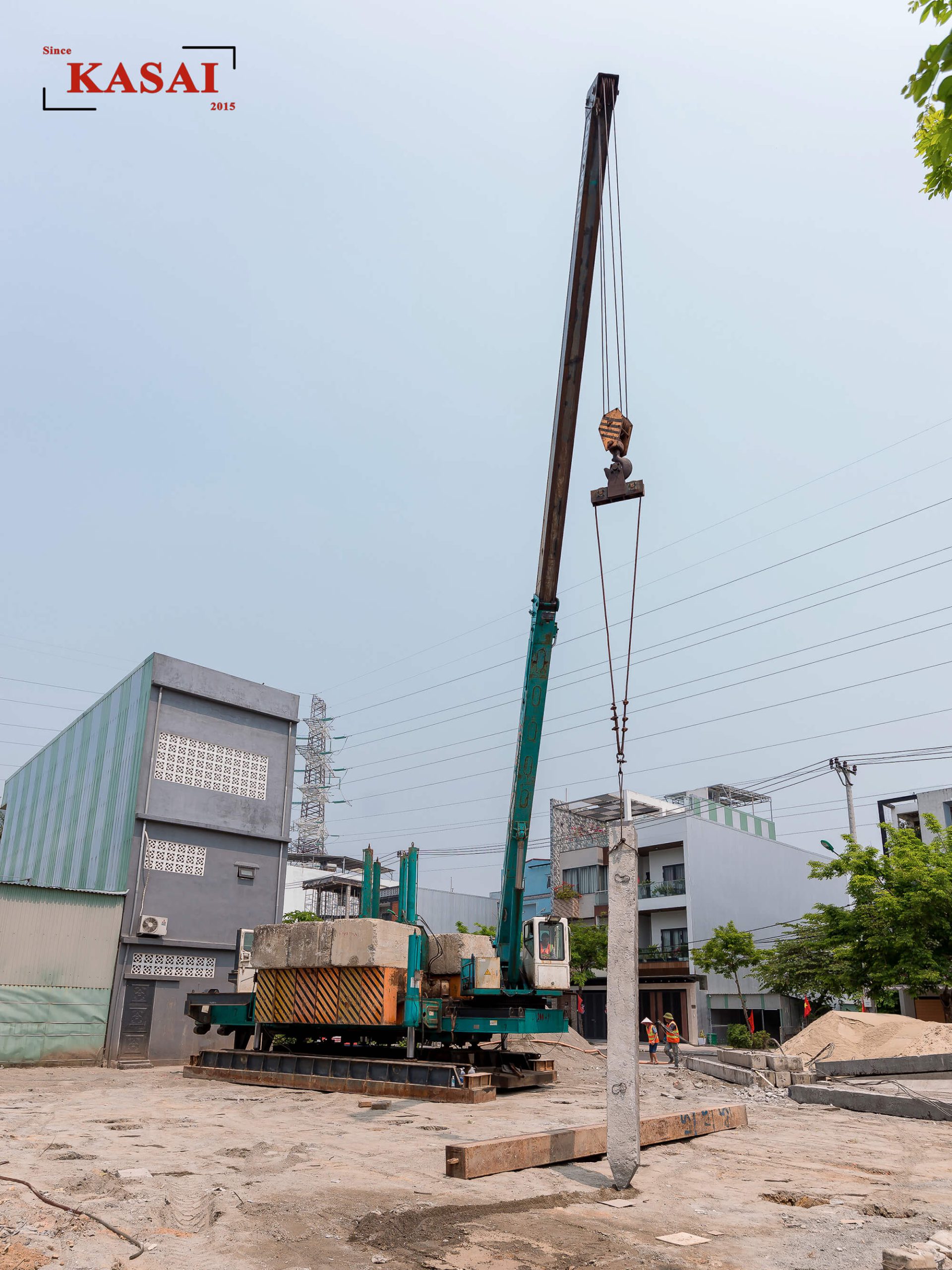

Bước 2: Định vị tim cọc và tập kết cọc

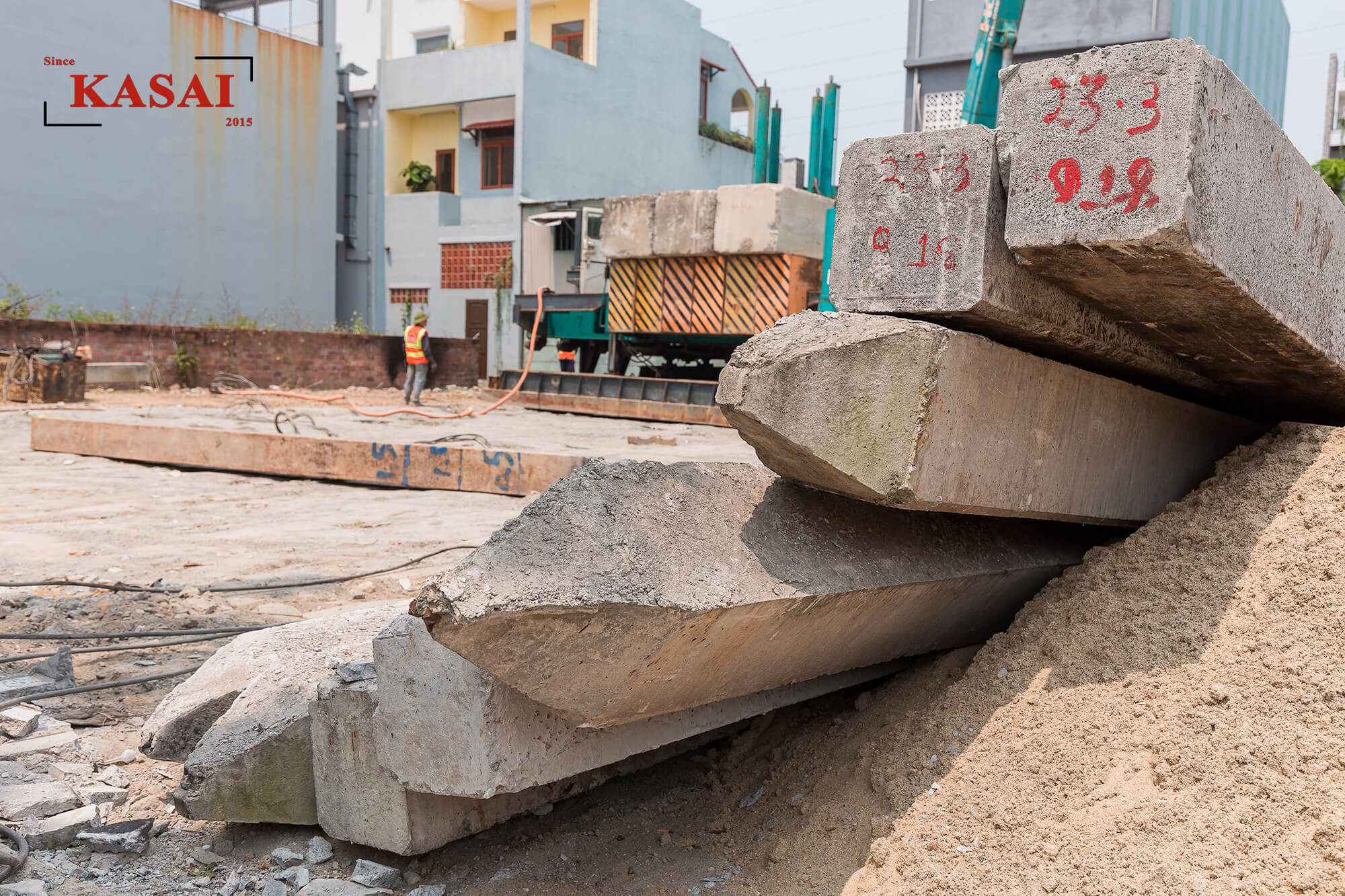

Tiến hành định vị tim cọc bằng các thiết bị trắc đạc để giúp cho quá trình đóng cọc chính xác và ổn định. Sau đó tập kết các cọc bê tông đúc sẵn vào vị trí thuận tiện thi công và không nằm trong phạm vị ép cọc. Sắp xếp cọc khoa học để dễ dàng sử dụng nhanh chóng. Đặc biệt phải kiểm tra kỹ số lượng và chất lượng của cọc để đảm bảo yêu cầu thi công.

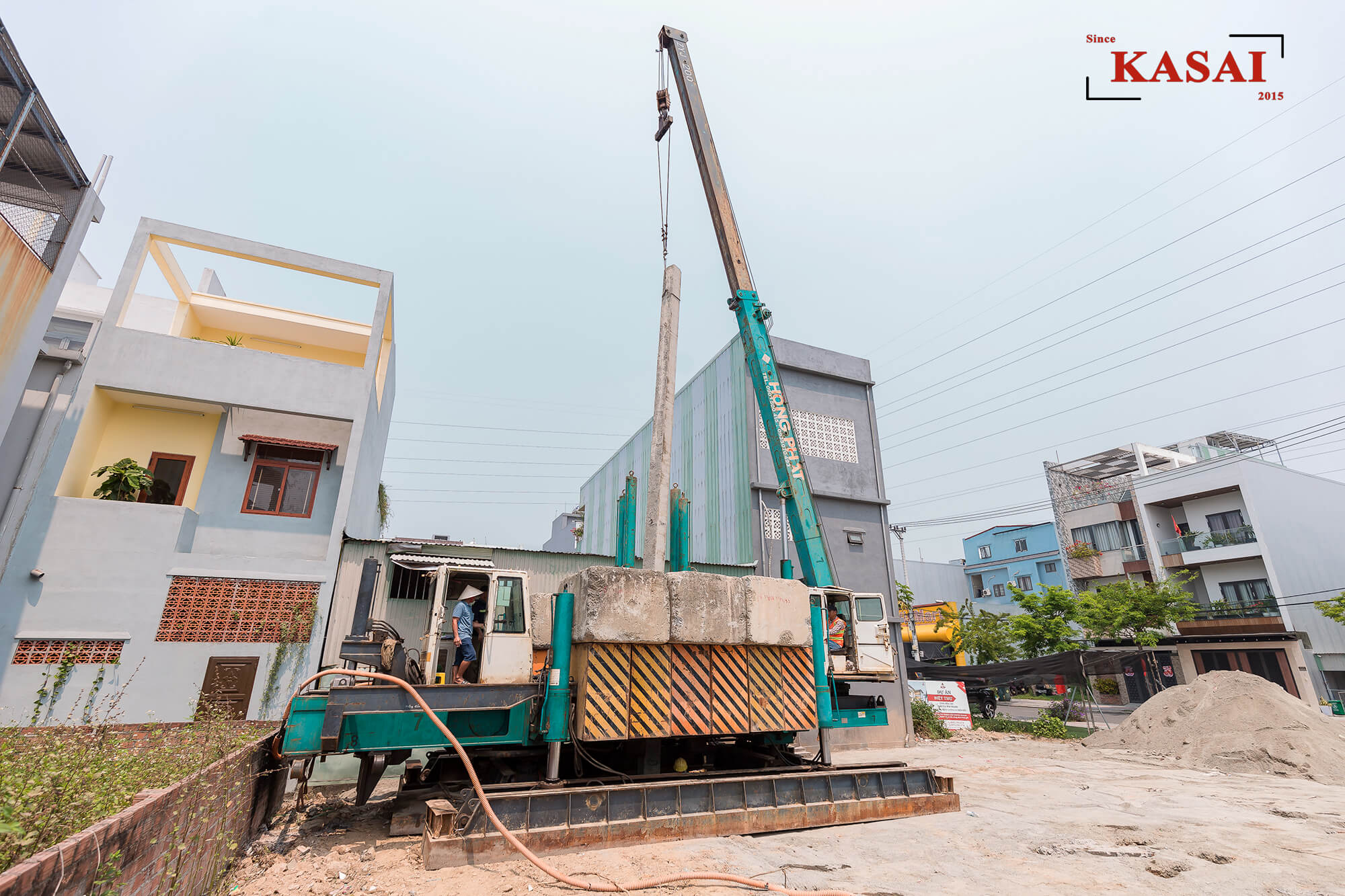

Bước 3: Ép thử cọc
Ép thử cọc là một công đoạn quan trọng không thể thiếu trong quy trình ép cọc làm móng nhà. Mục đích ép cọc thử là để xác định độ sâu cũng như khả năng chịu tải của cọc trước ép hàng loạt. Từ việc ép thử cọc sẽ giúp nhân công có sự tính toán hợp lý và đảm bảo hiệu quả thi công

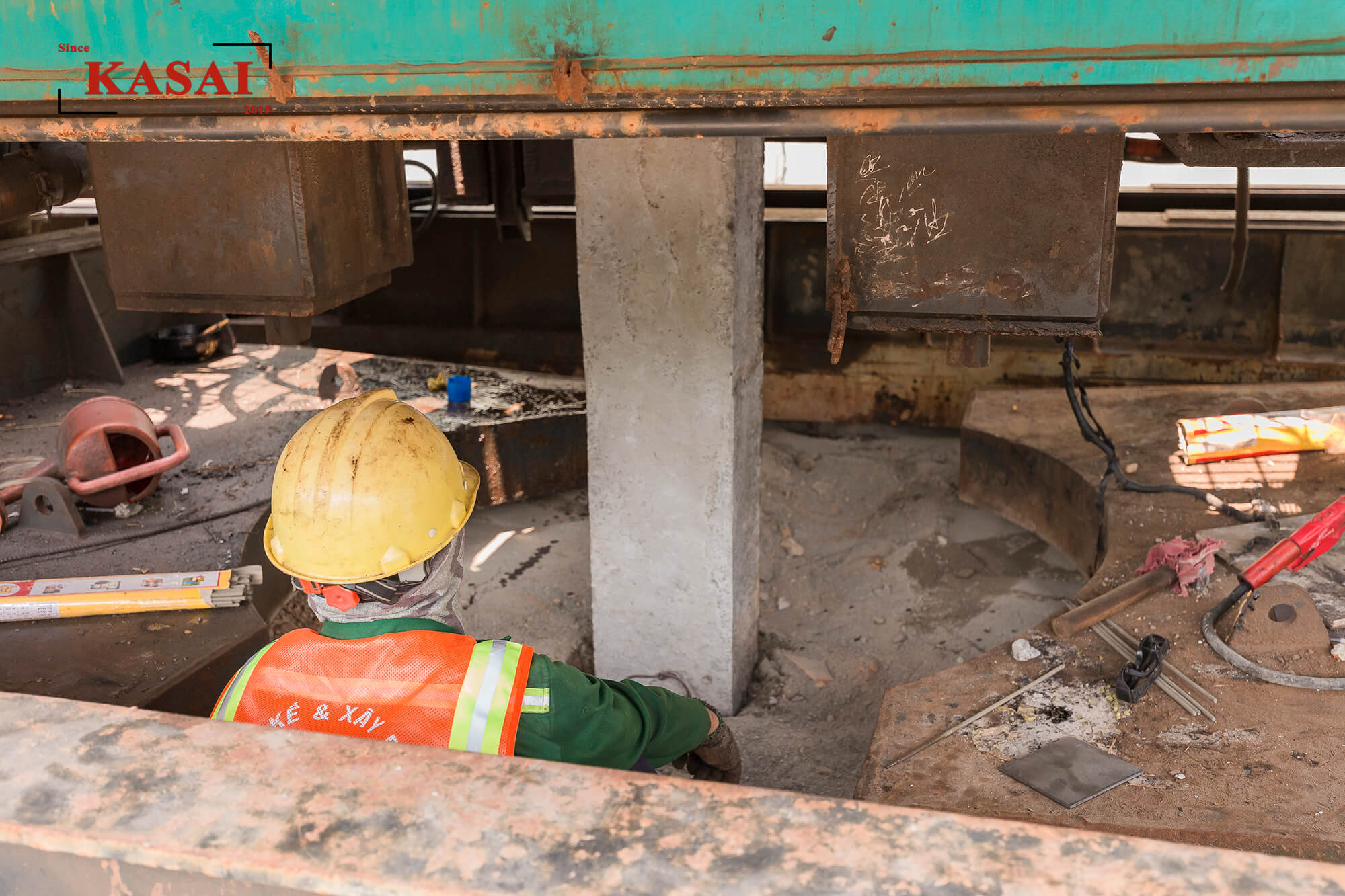

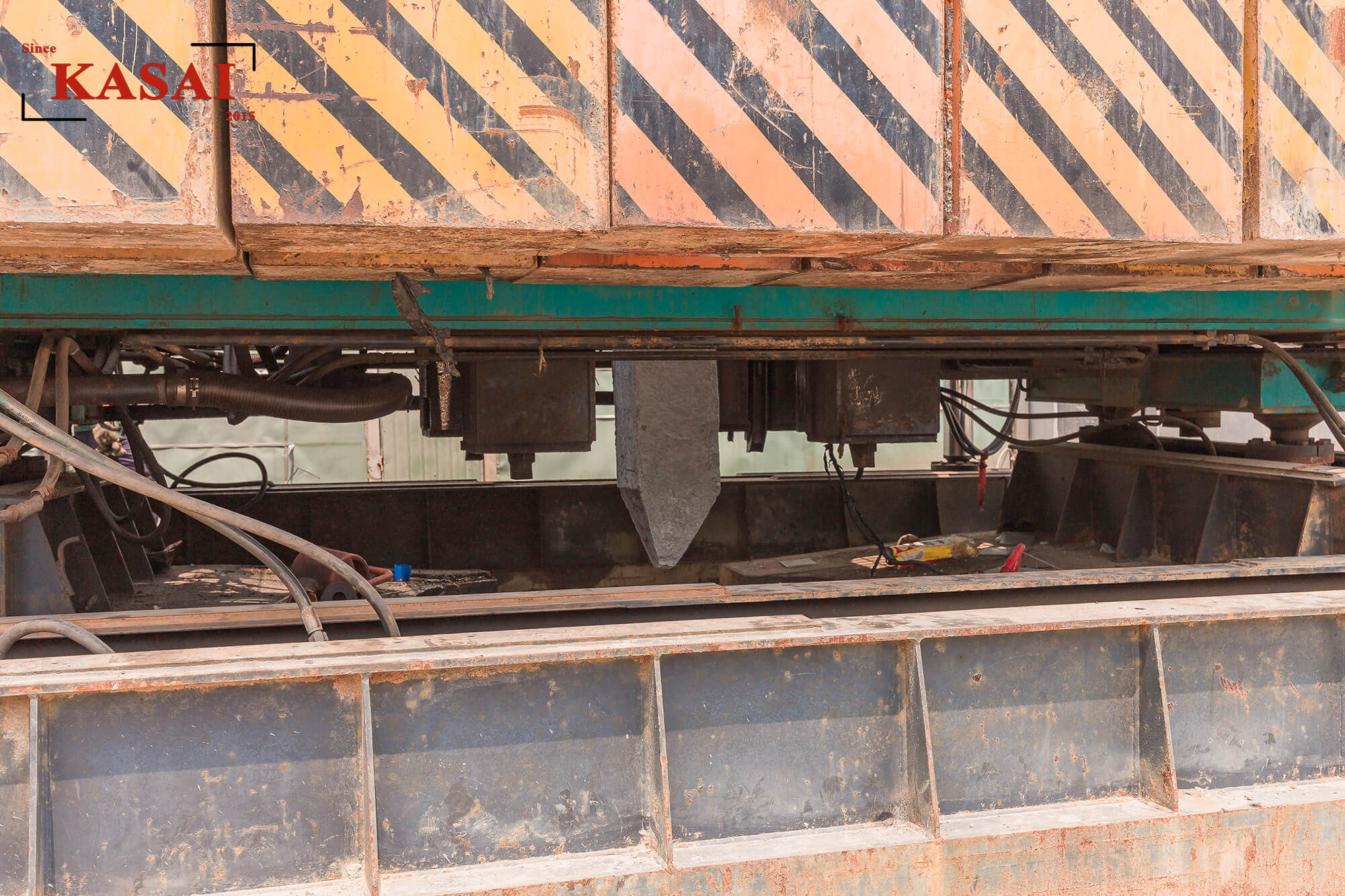

Bước 4: Thi công ép cọc
- Dựng cọc vào giá đỡ theo phương thẳng đứng đúng theo thiết kế, đúng vị trí yêu cầu.

- Đầu trên gắn với thiết bị máy móc, đầu dưới áp sát vào đất.

- Tăng dần áp lực để cọc xuyên vào đất. Trong quá trình ép cần kiểm tra độ nghiêng của cọc và chỉnh lại ngay

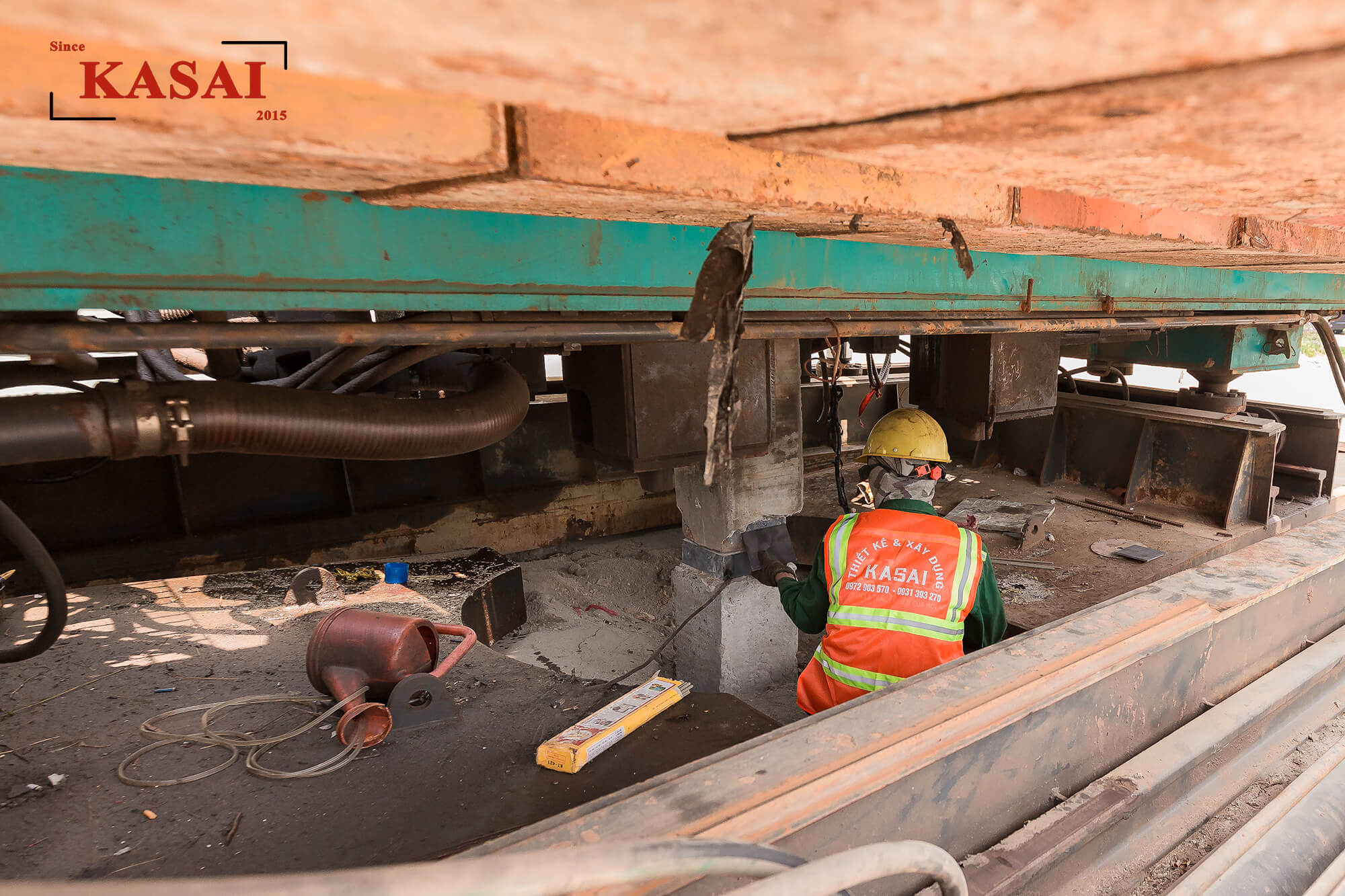

- Sau khi cọc đầu tiên đạt được độ sâu yêu cầu thì tiến hành lắp nối, ép các đoạn cọc trung gian vào

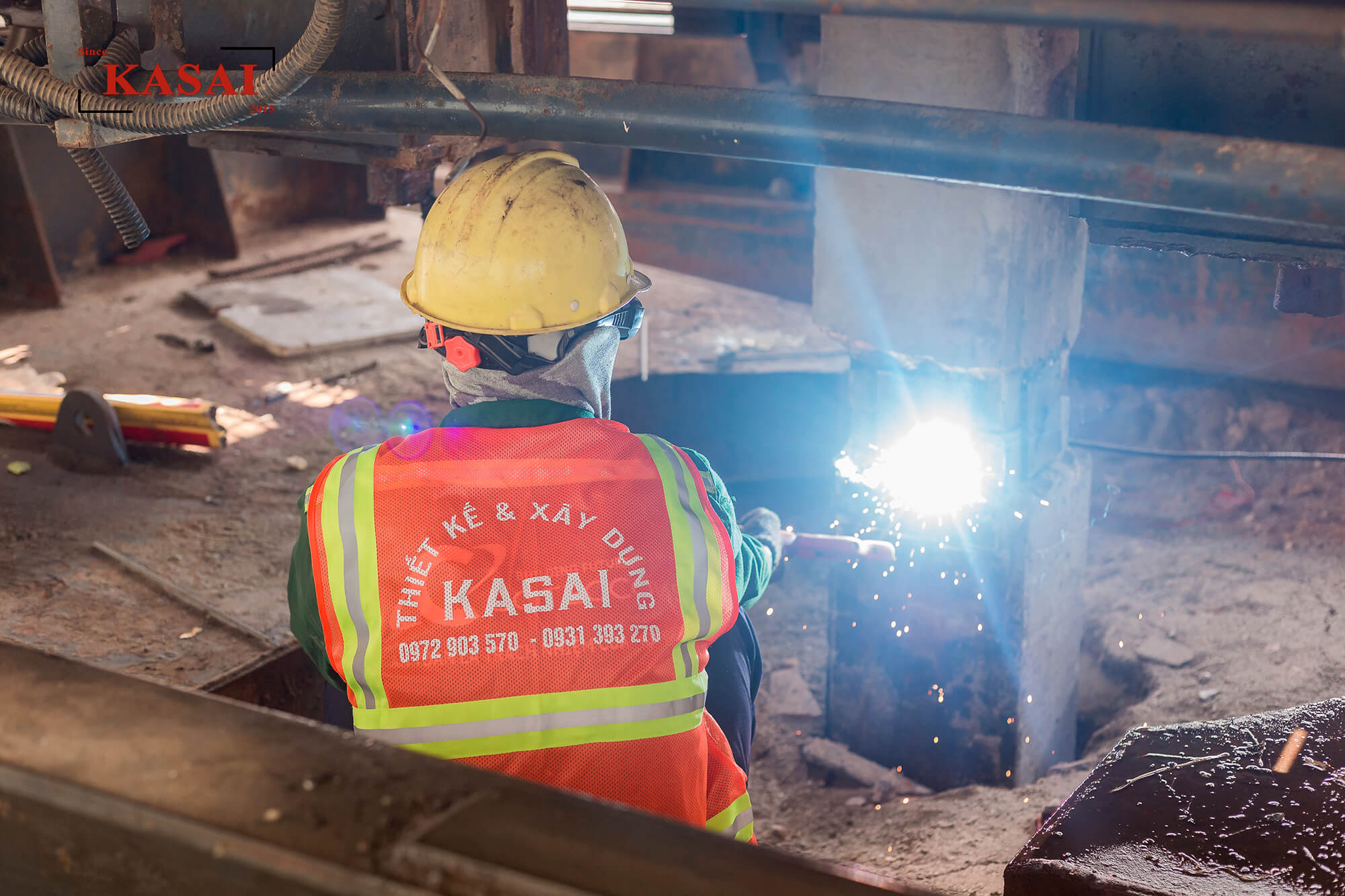

- Sau đó tiến hành hàn đầu cọc

- Sau khi ép xong một cọc tiến hành ép đến vị trí tiếp theo. Dùng trục giàn cẩu đàn để thứ 2 vào hố móng thứ 2 Ép móng xong sẽ di chuyển hệ khung ép đến dàn tiếp theo.

Lưu ý: Khi thi công cần phải ghi nhật ký ép cọc để theo dõi cũng như thanh toán với chủ đầu tư sau này. Mẫu nhật ký ép cọc mới nhật có thể tham khảo dưới đây.

Cách tính chi phí ép cọc bê tông
Hiện nay cách tính chi phí ép cọc bê tông thường được tính theo công thức là
Chi phí cọc bê tông = (tổng khối lượng cọc sử dụng) x đơn giá cọc.
Trong đó: đơn giá cọc là đơn giá đã bao gồm phí vận chuyển tới chân công trình. Được báo chính xác khi kí kết hợp đồng thi công.
Lưu ý: Giá vật tư cọc có thể có chênh lệch do biến động của thị trường vật liệu (Sắt Thép, Cát, Đá, Xi măng).
Những câu hỏi thường gặp khi thi công ép cọc làm móng nhà
Khoảng cách ép cọc cách công trình bên cạnh là bao nhiêu?
Khoảng cách ép cọc bê tông so với công trình bên cạnh thông thường sẽ từ 300mm đến 700mm khi sử dụng phương pháp ép neo, với phương pháp ép tải sắt khoảng 700mm. Cách tính khoảng cách là từ tim cọc đến mép tường. Tuy nhiên, còn tùy thuộc vào những yếu tố khác mà khoảng cách có thể sẽ thay đổi.
Điều kiện dừng ép cọc
Hiện nay có 2 trường hợp sẽ dường ép cọc là khi gặp sự cố và khi hoàn thiện.
Dừng cọc khi gặp sự cố trong điều kiện
- Trong quá trình thi công nếu cọc bê tông lệch khỏi vị trí, bị nghiêng, mũi cọc không đều thì phải dừng ngay.
- Ép cọc xuống C khoảng 0,5-1m đầu tiên xảy ra hiện tượng cong hoặc xuất hiện vứt nứt gãy chân cọc.
- Cọc chưa đạt độ sâu nhưng áp lực nét đã đạt.
Dừng ép cọc khi hoàn thiện nếu đạt 1 trong 2 điều kiện sau:
- Chiều dài cọc khi ép vào đất nền trong sẽ đạt: Lmin <= Lc <= Lmax
- Lmax, Lmin: Là chiều dài nhất và ngắn nhất của cọc bê tông được thiết kế dựa trên bản vẽ thiết kế – và được kỹ sư tính toán dựa trên sự biến động của nền đất thi công.
- Lc: Là chiều dài cọc sau khi ép vào trong đất dựa trên bản vẽ ban đầu.
- Lực ép cọc bê tông trước khi dừng sẽ đạt: (Pep) min <= (Pep)KT <= (Pep)max
- (Pep) min: Là lực ép nhỏ nhất theo quy định của bản thiết kế.
- (Pep)max: Lực ép lớn nhất theo quy định của bản thiết kế.
- (Pep)KT: Lực ép tại thời điểm kết thúc ép cọc. Trị số này sẽ duy trì với vận tốc xuyên cọc không > 1cm/s đối với chiều sâu và ít nhất 3 lần so với đường kính cọc.
Lực ép cọc bê tông 200×200, lực ép cọc bê tông 250×250 là bao nhiêu?
Lực ép cọc bê tông được tính theo công thức Pvl = φ(Rb Fb + Rs Fs). Theo đó lực ép cọc bê tông 200×200 và 250×250 như sau:
Lực ép cọc bê tông 200×200, thép 4∅16, mác 200
Áp dụng công thức Pvl = φ(Rb Fb + Rs Fs) ta có
- φ= 0,975
- Rb: cường độ chịu nén của bê tông mác 200. Rb = 0,85 (kN/cm2)
- Fb: diện tích cọc. Fb = 400 (cm2)
- Rs: cường độ tính toán của thép CII. Rs = 28 (kN/cm2)
- Fs: diện tích thép. Fs = 6,15 (cm2)
Pvật liệu = 0,975x(0,85×400+28×6,15) = 500 (kN) = 50 (tấn)
Để ép không gãy cọc: Pvl ≥ 2Ptk
50 (tấn) ≥ 2×20=40 (tấn)
Ptk = 20 (tấn)
2Ptk ≤ Pép ≤ Pvl
Pép = (40 – 45) tấn (Khi kim đồng hồ trên máy ép cọc chỉ trong khoảng 40 tấn – 45 tấn là đạt)
Pép = (100 – 115) kg/cm2 = (1450 – 1667) psi (Khi kim đồng hồ trên máy ép cọc chỉ đến giá trị này là đạt)
Lực ép cọc bê tông 250×250), thép 4∅16, mác 200
Áp dụng công thức Pvl = φ(Rb Fb + Rs Fs) ta có
- φ= 0,975
- Rb: cường độ chịu nén của bê tông mác 200. Rb = 0,85 (kN/cm2)
- Fb: diện tích cọc. Fb = 625 (cm2)
- Rs: cường độ tính toán của thép CII. Rs = 28 (kN/cm2)
- Fs: diện tích thép. Fs = 8,04 (cm2)
Pvật liệu = 0,975x(0,85×625+28×8,04) = 737 (kN) = 73,7 (tấn)
Để ép không gãy cọc: Pvl ≥ 2Ptk
73,7 (tấn) ≥ 2×30=60 (tấn)
Ptk = 30 (tấn)
2Ptk ≤ Pép ≤ Pvl
Pép = (60 – 70) tấn (Khi kim đồng hồ trên máy ép cọc chỉ trong khoảng 60 tấn – 70 tấn là đạt)
Pép = (100 – 115) kg/cm2 = (1450 – 1667) psi (Khi kim đồng hồ trên máy ép cọc chỉ đến giá trị này là đạt)
Nhà 2 tầng ép cọc bao nhiêu tấn, nhà 3 tầng ép cọc bao nhiêu tấn?
Thông thường nhà 2 tầng ép cọc sẽ khoảng 10 -15 tấn và nhà 3 tầng sẽ ép cọc trong khoang 50 tấn. Tùy điều kiện thi công sẽ có những con số thay đổi phù hợp.
» Xem thêm: Phân biệt các loại cát xây dựng hiện nay
Kết Luận
Quy trình ép cọc làm móng nhà trên đây hi vọng đã giúp bạn nắm rõ các bước thực hiện và an tâm về sự đảm bảo của công trình. Nếu cần tư vấn thiết kế thi công công trình nhà ở dân dụng, nhà phố, biệt thự, khách sạn... đừng chần chừ liên hệ công ty KASAI 10 năm kinh nghiệm để được tư vấn đồng hành cùng bạn xây dựng nhà cửa nhé!
Thông tin liên hệ và báo giá
- Liên hệ: 0931393270 – 0972903570
- FACEBOOK: https://www.facebook.com/Ceoluuhonglam/
- FANFAGE: https://www.facebook.com/xaydungkasai
- WEBSITE: https://kasai.com.vn/ – https://thietkenhakasai.com/
- ZALO: 0931393270 – 0972903570
Địa chỉ chi nhánh:
- Đà Nẵng: 62 Xuân Thủy – Cẩm Lệ – Đà Nẵng
- Hà Nội CN1: Số 80 đường Đa Phúc, xã Đa Phúc, thành phố Hà Nội
- Hà Nội CN2: Tòa nhà BRC, số 5/76 Trần Thái Tông, phường Nghĩa Đô, Hà Nội
- Hà Nội CN3: Tầng 4, Tháp B1 Roman Plaza, Tố Hữu, phường Xuân Phương, Hà Nội
- Hải Phòng: 16 lô 3B KĐTM Lê Hồng Phong, phường Ngô Quyền, TP. Hải Phòng
- Nghệ An CN1: 23 Nguyễn Phong Sắc, phường Trường Vinh, TP. Vinh, tỉnh Nghệ An
- Nghệ An CN2: 42 Phan Đình Phùng, phường Thành Vinh, TP. Vinh, tỉnh Nghệ An
- Hà Tĩnh CN1: Tầng 6 – Bình Thủy Building, 24A đường Phan Đình Phùng, phường Thành Sen, TP. Hà Tĩnh
- Hà Tĩnh CN2: 570 Đ. Lê Đại Hành, phường Sông Trí, TX. Kỳ Anh, Hà Tĩnh
- Quảng Trị (trước thuộc Quảng Bình): 136 Lý Thường Kiệt, phường Đồng Hới, TP. Đồng Hới, tỉnh Quảng Trị
- Hồ Chí Minh CN1: 142 Võ Văn Tần, phường Xuân Hòa, TP. Hồ Chí Minh
- Hồ Chí Minh CN2: Tầng 9 – 85 Cách Mạng Tháng Tám, phường Bến Thành, TP. Hồ Chí Minh
